決戰四季度丨千年涪陵薪火相傳 渝萬高鐵“提速攻堅”!
時值初冬,長江進入枯水期,水位回落,讓白鶴梁的千年題刻更清晰地映現在江岸之畔。與之相呼應的,是渝萬高鐵站前6標施工現場不減的熱潮,此刻,一幅“決戰四季度、全力沖刺年度目標”的奮進畫卷正徐徐展開。今年以來,項目團隊以“推進即提速、攻堅不松勁”的姿態,連續8個月躋身公司月度產值TOP10,11個月產值突破7.7億元,充分展現了鐵路項目在進度和產值領域的“硬核擔當”。
極限鄰營 409次“天窗點”的精準把控
白鶴梁的題刻里,藏著古人的“較真”——唐代觀石魚出水定汛期,連魚鰭露出的尺寸都細致記錄;宋代鑿文字留存水文,江水漲落的每一寸刻度都不敢偏差。這份“毫厘必較”的堅守,如今化作渝萬高鐵鄰營線施工的精神標尺。
作為全線重難點控制性工程,鄰營段施工的壓力始終像一根弦,緊繃在項目團隊的心頭。線路全程鄰近渝利鐵路運營干線,既有線日均通行列車118趟,最短間隔5分鐘便有一趟列車呼嘯而過,施工區域與運營線路的最小凈距不足1米,如同在飛馳的列車旁搭建積木,既要避開穿梭的車流,又要保證每一塊“積木”精準對接,任何細微疏漏都可能引發連鎖風險。
“營業線施工,安全是底線,精度是生命線。”項目負責人楊軍在首次攻堅部署會上便定下準則。面對極高的行車密度與極窄的施工作業面,項目部成立“四大質量提升小組(隧道、橋梁、路基、標準化)+六項工作專班體系,全面推行“1+3”全程盯控機制,即由項目領導班子按專業統籌,技術、安全、質量專員分區包保,把施工計劃細化到每一個“天窗點”。
今年以來,項目累計爭取并高效利用409次ⅢC連續施工,封鎖“天窗點”。站改第二階段,團隊創新“分區域同步施工+模塊化預制”工藝,將過軌管鋪設誤差鎖死在2毫米內。11月4日,涪陵北站既有線過軌、電纜井、分支電纜槽等工程順利收官,中國鐵路成都局重慶工電段發來賀信,稱贊項目“以卓越實力和責任擔當,為全線貫通奠定堅實基礎”,這份認可,正是對建設者“精準如刻石”的最佳回應。
空間魔術 兩區十橋并進的“技術交響曲”
烏江畫廊曾是古涪陵的交通要道,木船載著鹽茶穿梭碧波,纖夫號子回蕩峽谷;如今,渝萬高鐵6標的2個橋區、10座橋梁沿陸域鋪展,雖不直接跨江,卻面臨“墩位密、工法雜、進度緊”的三重挑戰,墩位間距最小不足20米,密集排布的墩身讓施工空間格外局促;上部梁型需交替采用滿堂支架、梁柱支架、移動模架、掛籃懸臂澆筑4種工法,設備拆裝與工藝切換需無縫銜接,給項目建設帶來不小的挑戰。
“10座橋擠在兩大橋區,工法換得勤、空間又有限,還得趕在架梁前完工具備條件,壓力不小。”項目技術負責人劉昕華站在打青溝左線連續梁施工區域,看著掛籃調整位置,身旁技術人員正核對墩身澆筑數據,“之前4種工法切換時,曾因設備拆裝銜接慢耽誤了幾天,現在我們專門定了銜接流程,每一步都卡著時間走。”
針對橋梁施工難點,項目部成立“打青溝連續梁推進專項小組”,副經理劉安定帶隊駐點,聚焦“進度追趕+質量管控”雙目標。項目團隊先引入智能懸臂造橋機,通過“液壓同步升降+智能調姿”技術精準控制掛籃位移,將原本7天的節段施工周期壓縮至5天,為沖刺節點爭取時間;聯合試驗室優化C50混凝土配合比,添加聚丙烯纖維增強梁體抗裂性,確保已澆筑梁體28天強度達標率100%。同時,“橋梁敲擊專項小組”每周攜帶超聲波檢測儀對已完成梁體排查缺陷,累計檢測點位超2萬個,實行“掛號銷號”管理;針對墩位密集的問題,優化施工順序,采用“分區同步作業”減少交叉干擾。目前,打青溝左線連續梁正進行合龍準備,其余橋梁也在按計劃追趕進度,全力保障后續架梁通道暢通。
淺埋暗戰 與復雜地質的“毫米級博弈”
涪陵山區的地下,見證著兩代建設者的“掘進接力”。上世紀六十年代,816工程的建設者憑借鋼釬鐵錘,在百米深處的巖層中開鑿出舉世驚嘆的地下工程。如今,渝萬高鐵6座總長7731米的隧道群,正以全新的技術理念應對全隧淺埋,最大埋深38米的復雜挑戰。其中,均安隧道上跨既有渝利鐵路半坡隧道,最小結構凈距僅39.8米。在如此淺埋條件下,施工需分機械與控爆兩路推進,既要防范圍巖失穩,又要將爆破震動對地表及既有線路的影響控制在毫米級,難度極大。
“前輩靠意志扛住艱苦,我們得靠技術守住安全。楊軍強調到。面對淺埋隧道極高的施工風險,項目部果斷采取“人力+技術”雙管齊下的破局策略。
一方面,項目主動對接公司后方,抽調具有淺埋隧道、上跨既有線施工經驗的技術骨干,組建專業化攻堅團隊;同步成立“隧道標準化小組”,由骨干牽頭落實“三檢制”,把控開挖參數、支護質量、監測數據;定期開展“現場交底+應急演練”,結合地質拆解風險點、模擬震動超標等場景,強化現場管理與應急能力。
另一方面,項目團隊緊扣“一局質建”標準,引入36米自行式液壓仰拱棧橋,實現仰拱與掌子面平行作業,避免工期延誤;投入全液壓智能隧道襯砌臺車,通過實時定位與壓力監測,確保襯砌密實無脫空;針對控爆難點,先與鐵路部門明確震動限值,再用BIM技術模擬優化鉆孔、裝藥量;嚴格推行“開挖即支護”,1小時內跟進初期支護,縮短圍巖暴露時間。目前,均安隧道上跨段施工持續推進,掌子面作業規范有序,各項監測數據均處于穩定可控范圍。項目參建人員正持續的工序優化,確保了這一復雜區段的平穩推進。
決勝四季度的目標在前,這條浸潤著歷史、凝聚著汗水的高鐵線路,終將成為成渝地區雙城經濟圈的堅實紐帶,載著涪陵的期待,駛向更加美好的明天。

項目建設現場

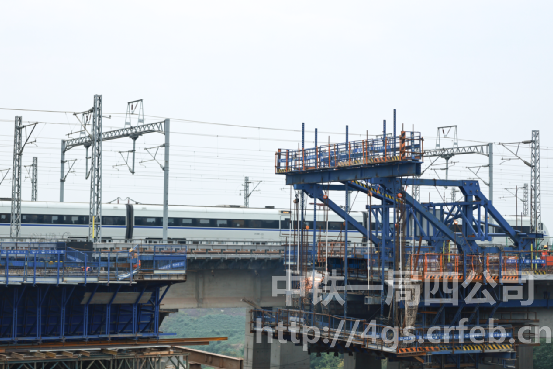

臨近營業線施工

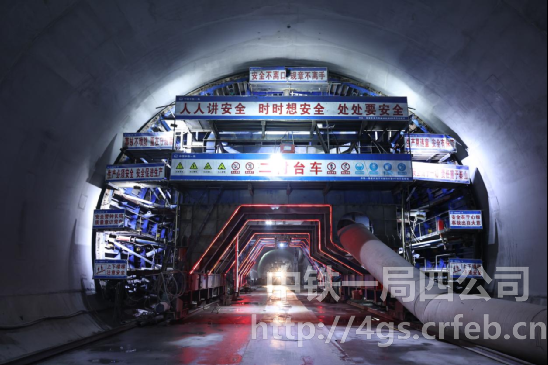

桂林村隧道

打青溝特大橋

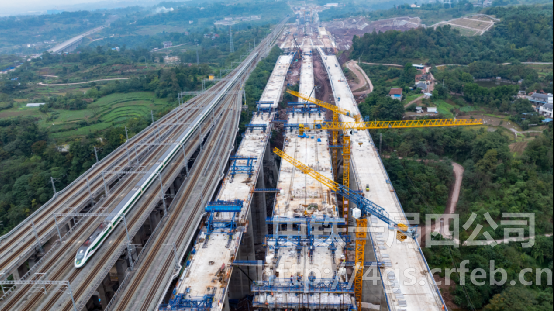

橋區密集施工
