十月秋意寒,六盤建設燃——寧夏六盤山電廠專用線改造工程施工正酣

時間:2025年10月21日????作者:朱浩????點擊量:

  (固原訊)十月的六盤山,秋雨綿綿,霧氣氤氳,氣溫跌破10℃。然而,寧夏六盤山電廠專用線改造工程的施工現場,卻是一派與寒意截然不同的火熱景象:機器轟鳴,身著反光背心的建設者們冒雨奮戰,在濕冷的山間勾勒出奮進的建設圖景。

  “多日連續降雨,地面濕滑,現場吊裝作業一定要做好支護!”下午3時,項目安質總監游忠海的聲音透過對講機清晰地傳遍整個作業面。他深一腳淺一腳踩過泥濘,彎腰仔細檢查吊車支腿下方的墊板是否穩固,反復確認每個隱患點,陣陣冷風襲來,卻絲毫未影響他專注的目光。

  不遠處,80噸汽車吊的吊臂在雨霧中緩緩升起,一節電力鐵塔鋼構件被穩穩吊起。操作員楊師傅雙眼緊盯地面指揮員的手勢,雙手穩穩操控著操縱桿,額頭沁出細密的汗珠,高強度的專注讓他仿佛置身于另一個世界。“左轉,穩住!……放!”隨著現場指揮員一聲令下,鐵塔構件精準落位在已澆筑完成的混凝土基礎上,穩穩立起。

  “六盤山地形復雜,地質多為濕陷性黃土,加上近日來的持續降雨,施工難度成倍增加。”項目總工羅永一邊翻看施工圖紙,一邊介紹,公司承建寧夏六盤山電廠專用線遷改工程,主要包括前期電力線路遷改及“四電”配套工程,面臨地形地質復雜、多專業交叉作業、施工窗口期緊張以及施工技術要求高等多重挑戰。

  為確保遷改工程安全高效推進,項目部亮出“組合拳”:投入施工力量45人,將整體工程劃分為35kV及以上、10kV及以下兩個作業單元,采用模塊化施工技術,分階段實施設備倒接;面對多專業交叉、工序銜接緊密的挑戰,建立起“每日交底、周例會調度、關鍵節點專項協調”機制,進一步明確各專業接口職責與施工界面,實現信息共享、步調一致;安質部強化全過程管控,運用動態風險監測手段,對邊坡穩定性、吊裝作業半徑、臨時用電等關鍵環節進行實時巡查,一旦發現隱患,立即啟動應急預案,確保風險可控、在控;工程部更是提前編制了《基坑開挖》《鐵塔組立》《起重吊裝》《高空作業》等十余項專項施工方案,為精準施工提供了嚴密的技術支撐與方案保障。

  遷改工程的“攔路虎”不止天氣。手續審批流程長、施工“天窗點”申請難等,一度成為制約項目進度的突出難題。對此,項目部堅持問題導向,充分發揮團隊智慧,以“主動對接、科學謀劃、高效協調”破局,積極打通堵點、化解難點,有效破解了施工組織中的“碎片化”困局,為工程順利推進掃清障礙。在推進35kV鐸三光線遷改過程中,項目部管理團隊遇到新的技術挑戰:原線路導線下凈空不足,無法滿足常規挖孔基礎機械作業的空間要求。面對難題,項目團隊迅速組織技術攻關,創新采用臺階式基礎設計方案,通過商品混凝土罐車運輸至現場,再利用泵送車將混凝土精準輸送至施工作業面,同時配備反鏟式挖掘機實施分層臺階式基坑開挖,既保障了既有線路運行安全,又大幅提升了施工效率。

  “我們團隊年輕人多,缺經驗但肯鉆研!”項目負責人左超鋒坦言。為補上經驗短板,項目部主動“走出去”,積極對標兄弟單位與其他成熟遷改項目;虛心“沉下來”,系統梳理遷改流程、技術要點及風險防控措施,并結合施工現場復雜地形和氣候特點,不斷優化施工組織方案。“從0到1的突破最難,但每一步我們都走得扎實。”左超鋒的話里滿是底氣。正午雨歇的間隙,工地瞬間進入“沖刺模式”:鏟車平整道路泛起泥水,吊車再次啟動吊臂,各工序緊密銜接,生怕浪費片刻好時機。

  暮色漸沉,細雨又至,項目部會議室已是燈火通明。“陰雨天氣作業,必須嚴格把控安全距離,跳線施工時要特別注意防止導線彈出傷人。”“天氣轉冷,要提前做好防滑防凍措施。”……交班會上,一項項風險預判、一條條應對措施被反復推敲、逐一落實。

  雨霧中,新立鐵塔巍然矗立,見證著建設者的堅守與擔當。一條更加安全高效的電力通道正悄然延伸。截至目前,項目已累計完成35kV線路遷改1處、110kV遷改1處、10kV遷改4處、0.38kV遷改2處,關鍵節點穩步推進。項目建成后,將顯著提升電煤等重點物資運輸保障能力,為區域能源安全和經濟社會高質量發展注入強勁動能。(圖/楊敬龍? 文/朱浩)

  基礎澆筑

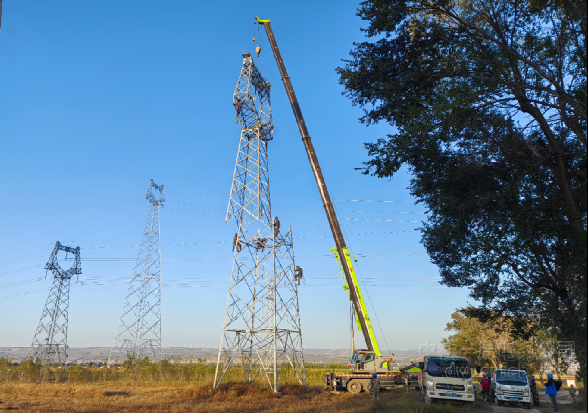

  清新線1號組塔

  舊鐵塔拆除
