奮楫正當時 ——公司西安東站項目打響冬季施工百日攻堅戰

時間:2025年11月12日????作者:圖/文龔靜????點擊量:

  (西安訊)初冬的白鹿原清晨,啟明星還在天邊閃爍,清冷的月光灑在廣袤的原野上,給大地鍍上了一層銀霜。當第一縷晨光如金色的絲線穿透晨霧,落在山腳下的西安東站項目中心料庫,8支接觸網、電力、變電作業隊伍近百名工人,以鏗鏘有力的點名答到聲,打破了清晨的寧靜。

  項目書記賴祥月專程趕來參加6點40分的班前講話,鼓勁道:“西安東站項目是咱‘家門口’的民生大事,現在到了百日攻堅的關鍵時候!咱們得卯足勁,落實會議精神,不折不扣推進施工,確保節點工期,打好這一仗!”話音剛落,工人們整裝待發,奔赴各工點。腳下的土地帶著夜的寒涼,硬邦邦卻格外踏實,每一步都能聽見與大地的輕聲對話,讓冬日清晨的白鹿原,煥發出一種雄渾壯闊的氣勢。

  破難題:優化方案促進度

  “110/10kV變電所斷路器與隔離開關的閉鎖關系,不符合高鐵設施段介入辦的運維要求。”7點半的工程例會上,變電專業技術員薛成成指出了圖紙問題。項目副總工王新濤認真復核后,當即拿起施工藍圖和測量設備趕往變電所。憑借多年經驗,不到半小時便理清癥結:“要滿足閉鎖要求,需在現有圖紙基礎上增加10根控制電纜,得盡快變更設計。”他立刻聯系設計、業主單位溝通方案,實現問題當日閉環。

  當前,項目電力、變電專業正于北配樓、動車所、330KV牽引變電所同步施工。為嚴控工藝質量,王新濤每日穿梭各點,現場破解施工難題。“王總,土建預埋設備基礎偏移10cm,開關柜安裝后電纜沒法從預留孔穿入。”電力專業工程師高翔面露難色。王新濤核對圖紙、測量偏差后,大膽提出解決方案:在現有偏差基礎上安裝設備,于設備底部重新開設電纜引入孔,這樣既保障安裝標準,又避免二次返工。

  “為提升變電所施工質量,我們修訂細化了《變電專業工藝提高細則》《變電所安裝施工作業指導書》等11本文件、16冊技術交底,優化40余處工藝方法。”項目工程部長袁玉軒介紹,“比如采用高分子材料防火封堵、控制室電纜用鋁合金走線架等工藝,大幅提升施工水平。”針對動車所、330KV牽引變電所工期緊、室外設備多且面積大的特點,項目部提前規劃、合理調配資源,指派專人負責;優化施工方案,對設備采用整體開挖換填、統一澆筑工藝,并用經緯儀、水準儀校準模具中心線,確保基礎相對位置與高差達標,顯著縮短工期、提高效率。

  全覆蓋:穿透管理守安全

  “電網桿塔均已安裝視頻監控,動車站站場范圍內,凡在電網15米內進行吊裝作業,必須先與陜西電網聯系,確認安全距離及注意事項。”作業現場,項目安質部長闞博正反復叮囑作業隊長。大干期間,交叉作業多、現場環境復雜、施工強度高,加之近兩月連日降雨,既是對項目安全質量管理的極致考驗,更是對安全質量系統管控“基本功”的檢驗。

  中午12時,闞博再次從動車所趕往西康線現場巡查。他目光如炬,緊盯工人金具安裝高處作業。他介紹道:“西康線今天三個專業同步施工,要仔細核對隨身資料,確保現場施工與計劃一致、簽認齊全,尤其是鄰近和天窗點施工中的大型機械作業,越是攻堅關鍵期,越要繃緊安全這根弦!”項目部在嚴格落實日常安全管理制度的同時,進一步強化現場巡查:制定每日夜巡值班表,加大日檢、周檢、月檢力度,做好安全條件確認,保證勞動人身安全。

  “我們以‘穿透式管理’為抓手,創新采用動態網格單元劃分與‘1+1’雙單元長配置模式,對全線16個施工區域實時監控,將安全管理‘觸角’延伸至每個工點、每道工序,確保現場零事故,實現安全與效率雙提升。”項目安質總監楊維育介紹。項目部充分運用穿透式管理平臺和速登寶系統,通過手機APP、施工區域電子圍欄對勞務隊伍智能化管理,深化安全管理向勞務隊伍的延伸,有效破解工點分散、流動性大的管理難題,將安全信息化管理精準落地作業一線。

  戰天窗:全力以赴促開通

  下午2點,西安東站普速場,隨著對講機下達180分鐘天窗封鎖命令,90名接觸網工人有序進入護欄網內。“為保證普速場開通節點,順利將既有西康便線從南北兩側撥接至新建普速場線路,我們調配資源、優化方案,從其他項目選配接觸網上部熟練工,全力保障施工節點。”接觸網專業生產副經理張利斌介紹。

  技術員宋珂最后一次檢查各工序材料準備情況,并核對展放線索的型號與長度。接觸網隊長鄒虎坦言:“現場交叉施工單位多、大型機械密集,且撥接線索超一半位于既有線區域,放線車無法進入,全靠人工拉線架設,施工難度大,對放線影響顯著。”有著多年施工經驗的他并未退縮,天窗點施工前,便帶領數十名網工利用III級不封鎖計劃,將承導線提前從工程線展放至既有撥接口網外,并將承力索繞“8”字擺放預留,為天窗點施工爭取了充足時間。

  13點20分,網工們個個摩拳擦掌,腳踏鋼軌石渣緊張有序作業。這邊,拉線組、掛滑輪組依次熟練操作;技術員宋珂手持對講機反復叮囑:“看線人員注意,道岔和道釘防止卡線,中間離地4米,起錨離地5米。”另一邊,十幾名地面作業人員隨著“一、二、一”的有力號子,將承導線一字排開。梯車上,兩名作業人員迅速把線索掛入滑輪,再將滑輪掛至既有設施。落錨完成后,宋珂再次測量布吊弦間距,確保吊弦垂直度、穿向及載流環方向均符合標準。下午4點整,180分鐘天窗施工圓滿結束,成功架設上下行承力索、接觸線各1280米。

  聚合力:部門聯動助生產

  前方施工吃緊,后方保障也開足馬力。晚上10點,項目中心料庫加工車間一片火熱,半自動腕臂預配機器、斜拉線預配平臺等設備嚴陣以待,切割腕臂的聲響與工人組裝零件時同步發力的吆喝聲交織,格外有力。斜拉線預配平臺旁,工人精準配合,回頭尾線測量、心型環壓接、斜拉線裁接一氣呵成。“我的眼睛就是尺子,鉗壓管與心型環間隙誤差超不過3毫米。”接觸網工王軍打趣道。一旁的大學生胡宗良用游標卡尺測量后,響亮回應:“1.9毫米誤差!”不由得向他豎起大拇指。

  深夜11點,項目物資部長薛志偉仍在料庫與庫管員盤點,為次日出庫做準備。“我們已簽完牽引供電、電力、通信、信號等4個專業152份物資合同,涉及百余種物資,還提前協調廠家進場易存儲材料,為‘百日大干’備足貨。”西安東站項目工序繁多,材料超千種,要管理好需要格外精心。項目還通過電纜固定價采購、信號專業集成采購,分別規避高銅價調差及壟斷風險,累計節省開支約2100萬元。

  項目辦公室內,接觸網專業總工王曉虎與工程師王旭明緊盯電腦算腕臂,初冬深夜里,長時間敲鍵盤的雙手早已生硬,二人不時默契地搓手取暖。“再加把勁,今晚多算100套!”目前項目需計算普速場、動車所等區域2191套鋁合金腕臂,為確保進度,師徒二人熬紅雙眼,研究編寫腕臂、吊線計算方法并形成計算程序化文件,僅需輸入現場數據,即可批量算出結果,大幅提升效率。此時,項目辦公室主任馮阿靜發完最后一條消息:“劉師傅,明天氣溫低,多給大家熬兩桶姜湯……”

  站在白鹿原上遠眺,施工機械的轟鳴已漸次平息。當最后一組承導線精準架設完畢,西安東站普速場的輪廓在探照燈下漸漸清晰。工人們望著彼此沾滿油灰的工裝,在寒風中相視而笑——這笑容里,有完成當日施工任務的如釋重負,有日夜堅守的疲憊,更有見證西安東站初現雛形的自豪。未來,建設者們將繼續保持昂揚的斗爭,向著節點目標奮力沖刺。

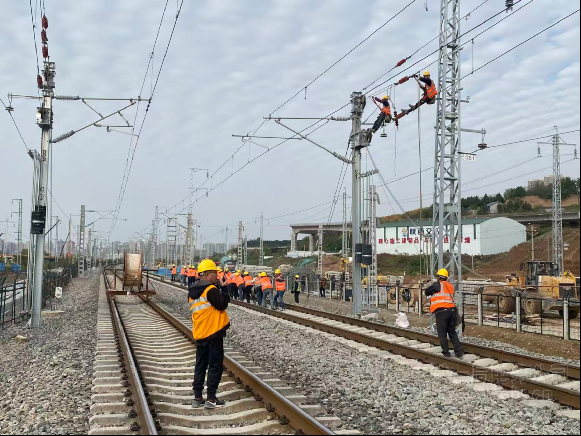

  承力索j架設

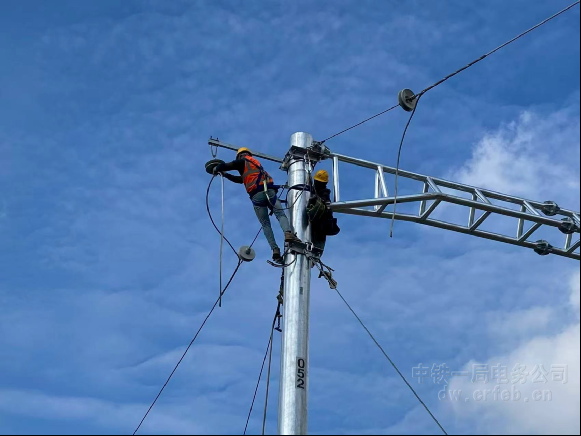

  承導線緊線落錨

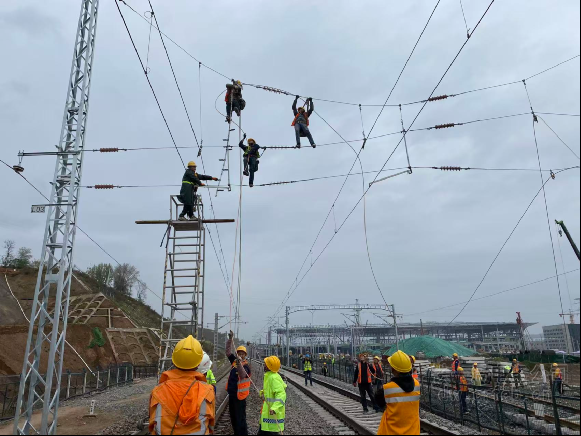

  回流線并弓字

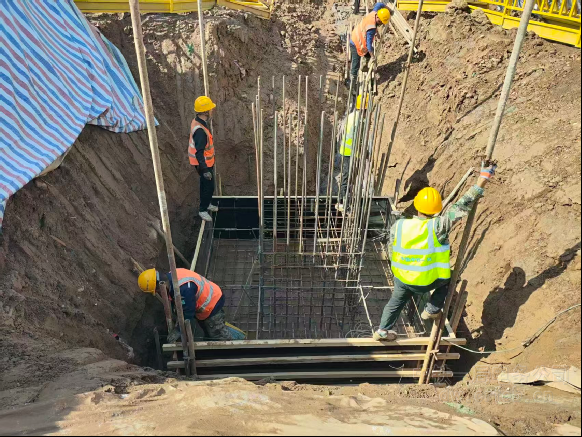

  底板鋼筋綁扎

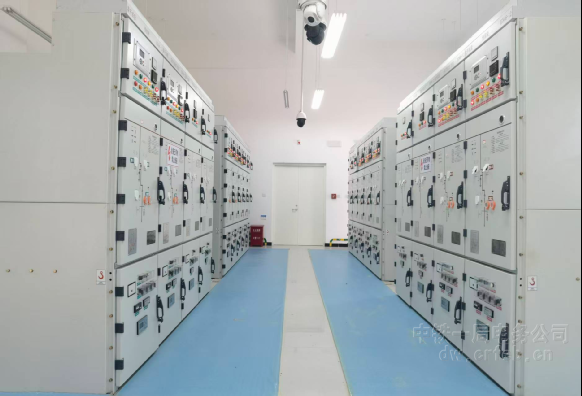

  11010KV變配電所10KV貫通高壓室

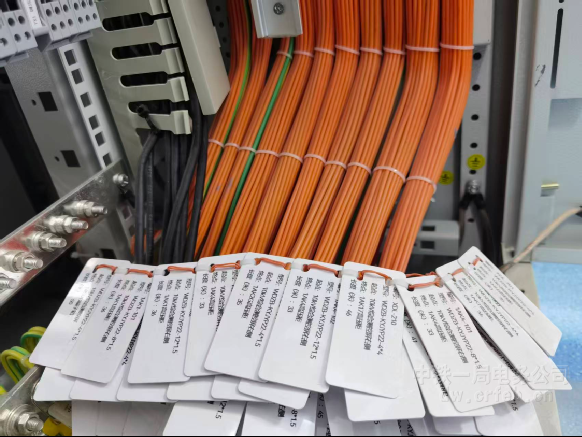

  電纜標牌
