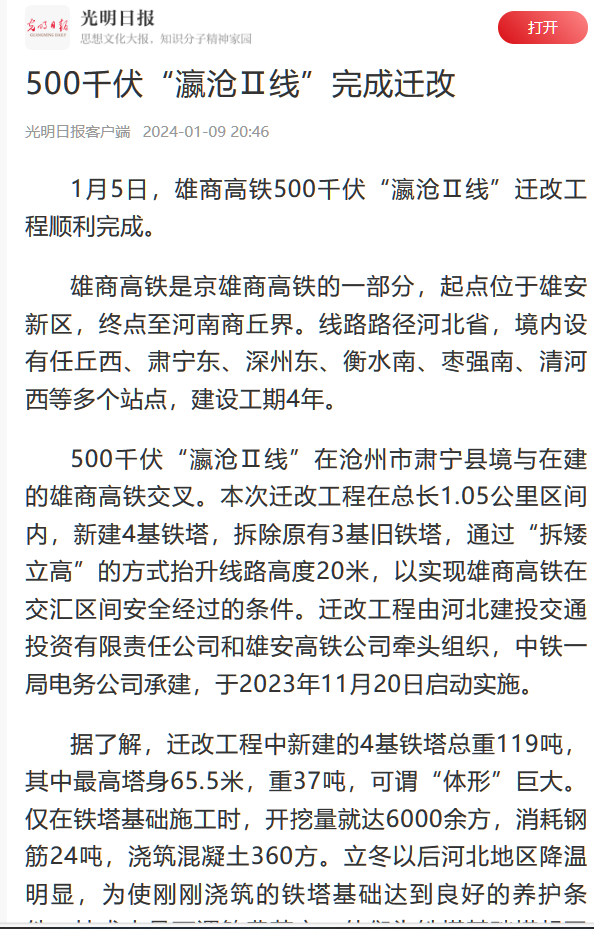

【光明日報】500千伏“瀛滄Ⅱ線”完成遷改

時間:2024年01月09日    作者:站點管理人員    點擊量:



  15日,雄商高鐵500千伏“瀛滄Ⅱ線”遷改工程順利完成。

  雄商高鐵是京雄商高鐵的一部分,起點位于雄安新區,終點至河南商丘界。線路路徑河北省,境內設有任丘西、肅寧東、深州東、衡水南、棗強南、清河西等多個站點,建設工期4年。

  500千伏“瀛滄Ⅱ線”在滄州市肅寧縣境與在建的雄商高鐵交叉。本次遷改工程在總長1.05公里區間內,新建4基鐵塔,拆除原有3基舊鐵塔,通過“拆矮立高”的方式抬升線路高度20米,以實現雄商高鐵在交匯區間安全經過的條件。遷改工程由河北建投交通投資有限責任公司和雄安高鐵公司牽頭組織,中鐵一局電務公司承建,于20231120日啟動實施。

  據了解,遷改工程中新建的4基鐵塔總重119噸,其中最高塔身65.5米,重37噸,可謂“體形”巨大。僅在鐵塔基礎施工時,開挖量就達6000余方,消耗鋼筋24噸,澆筑混凝土360方。立冬以后河北地區降溫明顯,為使剛剛澆筑的鐵塔基礎達到良好的養護條件,技術人員可謂煞費苦心,他們為鐵塔基礎搭起了陽光棚,使用取暖設備24小時不間斷供暖,并派專人日夜監控棚內溫度確保養護條件達標。

  500千伏“瀛滄Ⅱ線”于15日順利完工并通過竣工驗收。這也是雄商高鐵河北段繼500千伏“臺邑 Ⅰ線”、500千伏“深滄線”、500千伏“瀛滄Ⅰ線”、 ±660千伏“銀東線”后遷改完成的第5條超高壓線路。記者從建設方了解到,目前還剩余兩條超高壓線路,將在2024年實施遷改,為雄商高鐵站后工程建設徹底掃清障礙。(王玉斌)
